香港無人機進度監察

發展局工務技術通告第 9/2025 號規定合資格的香港基本工程合約須採用無人機進度監察(HECR-4),每兩星期提交 3D 攝影測量模型。Kodifly 負責飛行,比較模型,並傳入 DWSS。

通告
發展局工務技術通告第 9/2025 號
適用範圍
2026 年 4 月 1 日或之後招標、逾 3,000 萬港元的基本工程合約
頻率
每兩星期提交 3D 攝影測量模型
模型
2 厘米解像度、地理定位、OBJ 格式、重疊逾 80%
飛行
符合第 448G 章,已向民航處登記
報告
每月實施報告及最終生產力報告
7
項 HECR-4 基準要求,全部提供。
2
星期一次 3D 攝影測量模型。
2
厘米模型解像度,附地理定位。

HECR-4 每項基準要求,全部提供。

7 項全部包括

  • 符合第 448G 章,已向民航處登記

  • 48MP 影像、720 全景、4K 影片、實時串流

  • 2 厘米地理定位 3D 模型

  • RTK 定位誤差低於 5 厘米

  • 按日期比較進度

  • 全向避障

  • 自動傳入 DWSS

飛行之間,進度一目了然。

並排開啟任何兩個日期,雙週模型自動傳入 DWSS。

DWSS 如何運作

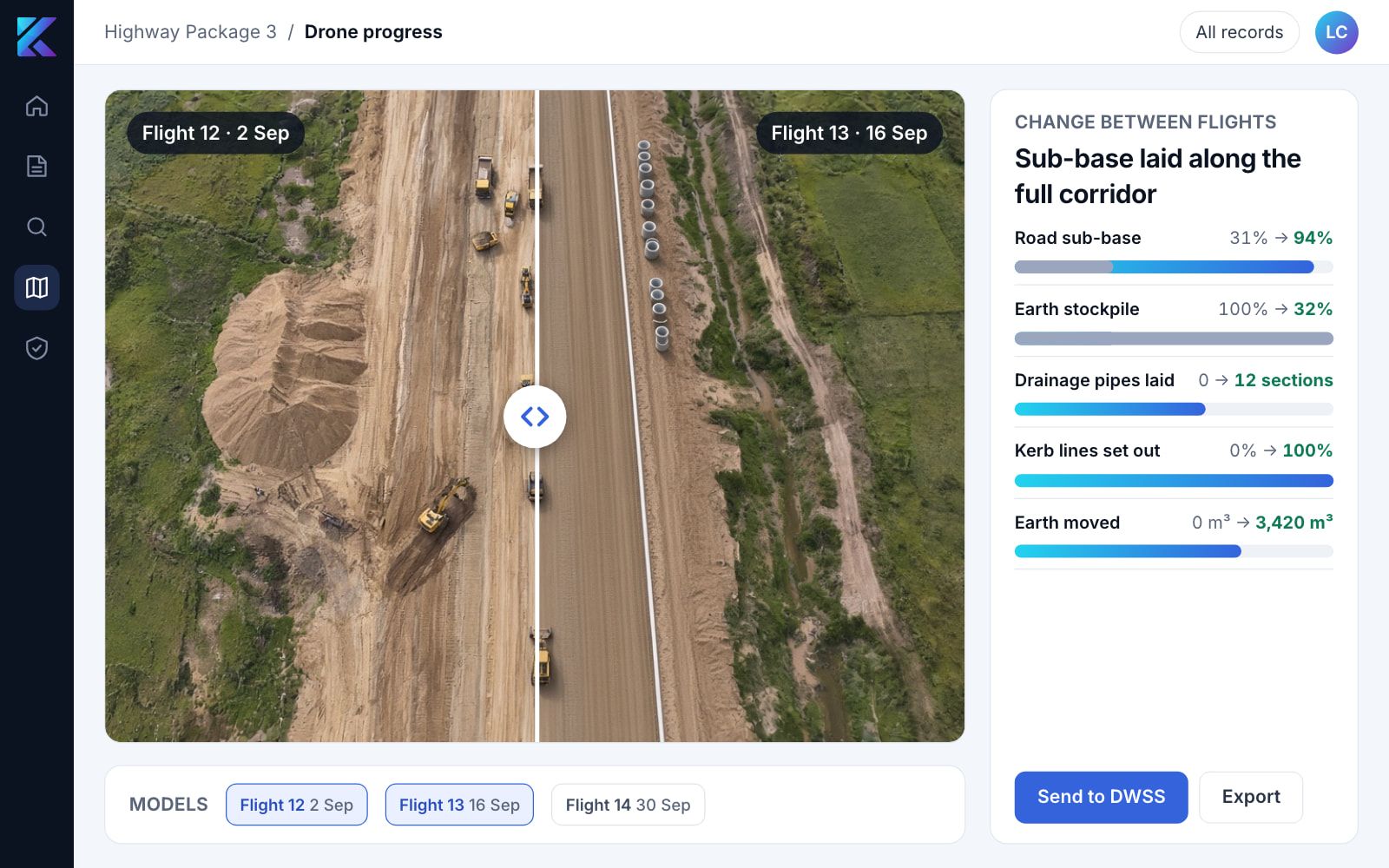

SpatialSense 並排顯示同一鋼結構工地的兩次巡查

我們承擔的承建商責任

近期香港工務工程合約有關建築機械人的規格,在七項基準要求以外另訂承建商責任。Kodifly 逐項承擔。

責任合約要求Kodifly
第 448G 章及民航處登記遵守《小型無人機令》(第 448G 章);無人機及遙距駕駛員向民航處登記符合
保險及審批時間表符合第 448G 章的無人機保險,列明保額、保單期及保障範圍,並提交向民航處取得所需批准的時間表符合
實施計劃部署前一個月提交:概述及性能、管理計劃及主要人員、按基準要求驗證、工地通訊網絡建議、電腦硬件及軟件、位置及布局圖連安全工作區、存放及保安措施、警報跟進、緊急支援及後備方案。按工地情況更新Kodifly 負責草擬
安裝、測試及示範交付後安裝及測試,向項目經理證明運作良好符合
不間斷運作維修保養、耗材及保險;故障時的替代後備方案符合
培訓為所有工地人員提供無人機培訓符合
實時串流基準要求之一,提供實時串流符合
工地通訊網絡具足夠速度、覆蓋、穩定性及網絡保安的工地網絡,以傳送實時數據及影片;採用多於一種網絡(如 Wi-Fi、4G/5G 或寬頻)而互不干擾,並提供電力符合
每月報告在每月工地進度會議匯報設置、運作、故障、中斷及修改情況符合
最終生產力報告無人機工作完成後,提交應用及生產力的總結報告符合
數據保安保障所有數據機密性、完整性及可用性的措施,並參照當時最佳做法定期檢討符合

DWSS 中的無人機模型

每兩星期,比較並傳送。

相隔兩星期的兩次飛行按區域比較。飛行時即時直播,結果自動傳送至 DWSS。

無人機進度監察常見問題

甚麼是 HECR-4?

HECR-4 是發展局工務技術通告第 9/2025 號高效能建築機械人清單中的無人機項目,涵蓋用於進度監察的無人機,每兩星期提交 3D 攝影測量模型,並須符合七項基準技術要求。

哪些合約須採用無人機進度監察?

2026 年 4 月 1 日或之後招標、逾 3,000 萬港元的基本工程合約須採用清單內的機械人(第 8 段)。無人機項目適用於所有合約,惟無人機無法觀察的工程除外。

七項基準要求是甚麼?

符合第 448G 章;48MP 航拍、720 全景影像、4K 飛行影片及實時串流;2 厘米解像度、OBJ 格式、重疊逾 80% 的 3D 攝影測量模型;地理圍欄及優於 5 厘米的 RTK 定位;按日期視覺化比較進度;全向避障;以及可經互聯網存取、兼容 BIM、並自動傳入 DWSS 的管理系統。

3D 模型如何傳入 DWSS?

清單要求 3D 攝影測量模型自動傳送至數碼工程監督系統。SpatialSense 把每個模型傳入 DWSS(自身的 DWSS,或部門提供的 DWSS),與工地記錄存放在一起。

這與協同監督平台的固定路線無人機 LiDAR 一樣嗎?

兩者相關。無人機進度監察對應第 9/2025 號通告;固定路線無人機 LiDAR 是第 1/2026 號通告下為協同監督平台製作點雲影片的兩種方式之一。Kodifly 兩者皆提供。

項目辦事處須保存甚麼記錄?

項目辦事處須量度生產力並保存記錄(第 13 段),主管部門可在特殊情況下豁免合約(第 15 段)。承建商方面,近期合約規格要求在工地進度會議提交每月報告,並提交最終生產力報告。Kodifly 負責兩者。

無人機實施計劃須包括甚麼?

近期合約規格要求在部署前一個月提交,內容包括無人機性能、管理計劃及主要人員、按基準要求驗證、工地通訊網絡建議、硬件及軟件、連安全工作區的位置圖、存放及保安、警報跟進、連後備方案的緊急支援,以及無人機保險及民航處審批時間表。Kodifly 負責草擬。

實時串流所需的工地網絡由誰提供?

由承建商提供。合約規格要求工地網絡可靠地傳送實時數據及影片,並採用多於一種網絡而互不干擾。Kodifly 提供無人機、實時串流及模型傳送所需的網絡。

規劃無人機記錄

告訴我們工地、工程類型及招標日期,我們會規劃雙週飛行及 DWSS 連接。
